随着一期交付日渐临近,同时二期工程进度正有序推进,处处完善工序细节,创鸿·江与山幸福“家”速度,美好时刻焕新中!
谨以六月家书致礼,邀您共鉴家的新颖。
创鸿·江与山
2024年6月
(实景图)
(实景图)
(实景图)
(实景图)
(实景图)
(实景图)
(实景图)

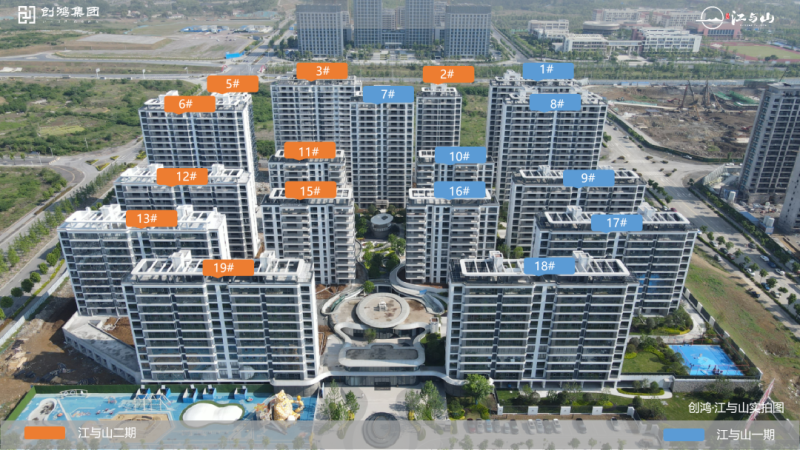

【江与山一期】
1、7、8、9、10、16、17、18号楼外墙涂料已完成,公区装修已完成;景观工程已完成;项目多部门交付前联合验收验收中.......
【江与山二期】
2#楼外墙漆已完成,公区装修完成90%,园路登高面贴砖完成30%,绿化完成40%;
3#楼外墙漆已完成,公区装修完成90%,园路登高面贴砖完成30%,绿化完成40%;
5#楼外墙漆已完成,公区装修完成90%,园路登高面硬化完成;
6#楼外墙漆已完成,公区装修完成90%,绿化完成50%;
11#楼外墙漆已完成,公区装修完成90%,园路登高面贴砖80%,绿化完成60%;
12#楼外墙真石漆已完成,公区装修完成90%,园路登高面贴砖完成60%,绿化完成60%;
13#楼外墙漆已完成,公区装修完成90%,园路登高面贴砖80%,绿化完成60%;
15#楼外墙漆已完成,公区装修完成90%,园路登高面贴砖完成80%,绿化完成60%;
19#楼外墙漆已完成,公区装修完成90%,园路登高面贴砖完成80%,绿化完成60%。
工程稳步推进,即将迎来交付时刻,感念时光厚爱,更致谢每位家人的选择,创鸿·江与山将秉承匠心用实际行动兑现承诺让每一位业主置业安心,不负所托!
关于家的变化,我们持续为您播报,下期再见!
